【問題11】 |
注文変更に応じた生産変更が十分にできないでいる。 |
|||||||||||||||||
5.1 生産計画は1つではない 5.2 手番をさかのぼった日 5.3 注文情報は必ず変化する 5.4 効果的な生販調整のヒント |
||||||||||||||||||
6.リードタイムの短縮 7.負荷・能力管理 8.部材調達管理 9.スケジューリング |
||||||||||||||||||
《おもしろがりホームページ》 | ||||||||||||||||||
おすすめの 出し物 |
||||||||||||||||||

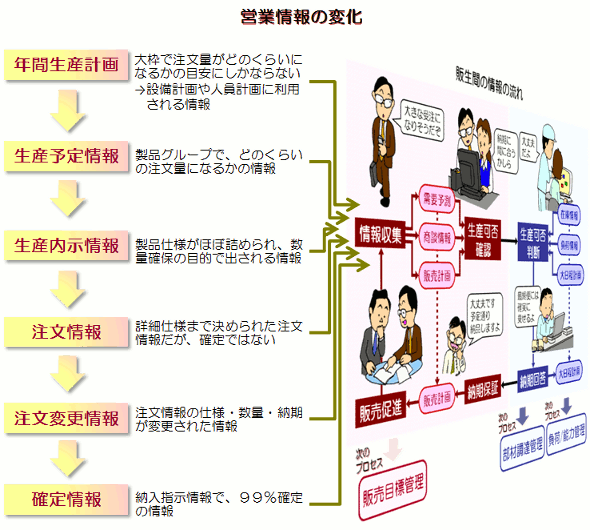

販売計画から生産計画を作り、あとは作るだけというなら話は簡単ですが、 実際はそんなに甘くありません。 どんなに販売計画の精度を高くしても、その元になる営業情報が時々刻々変化しますから 工場の生産計画も常に変わるものと心得なければなりません。 業種にもよりますが、顧客がメーカーである場合、 年間生産計画(これは販売予測に用いられる)に始まる注文情報は 時間経過に伴って次のように詳細になり、確度もそれにつれて高くなります。 |
||||||||||||||||||

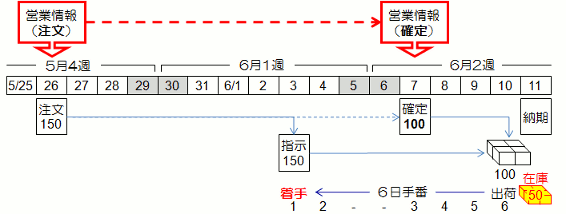

例えば、納期の2週間前に注文を受け取りました。 この時点で仕様は確定しましたが、数量はまだ変更の可能性があります。 その情報が9日前に送られてきました。 |
||||||||||||||||||

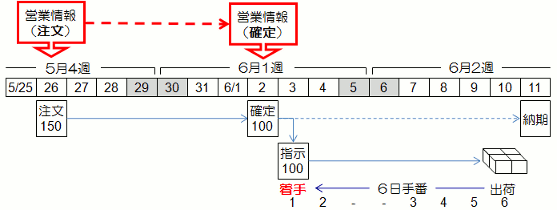

6日手番の生産なので、生産計画通りに生産指示を出し、無事に出荷することができました。 こんな感じなら文句なしですが、実際はそう簡単ではありません。 同じように、納期の2週間前に注文を受け取りました。 ところが確定情報が送られてきたのは、納期の4日前でした。 ここで、生産計画を修正していたら完全に間に合いません。 |
||||||||||||||||||

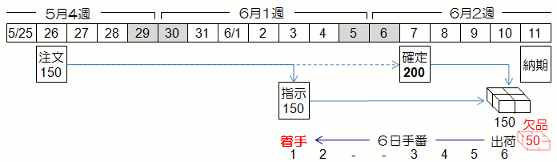

やむを得ず、納期の1週前に見込みで150台の生産指示を出し、 先行して生産を開始しなければなりません。 ところが、送られてきた確定の数量は100台で、50台が在庫になってしまいました。 在庫なら次回に引き当てられることもあるので、まだましかもしれません。 もし、確定の数量が注文より多い場合は、欠品という最悪の事態になってしまいます。 |
||||||||||||||||||
みなさんならどうしますか? 最初の注文数より多目に見込んで生産指示を出しましょうか。 しかし、こんなことを繰り返して在庫が膨らんでしまった場合、 工場の担当者にその責任を負わせるのは可哀そうです。 このような不可避の在庫については、営業と工場の双方が責任を負わなければなりません。 そこで、トラブルをできるだけ回避するために、定期的に生販調整会議を開いたり、 コントロールセンターのようなスタッフを |
||||||||||||||||||
置いて対応します。 | ||||||||||||||||||

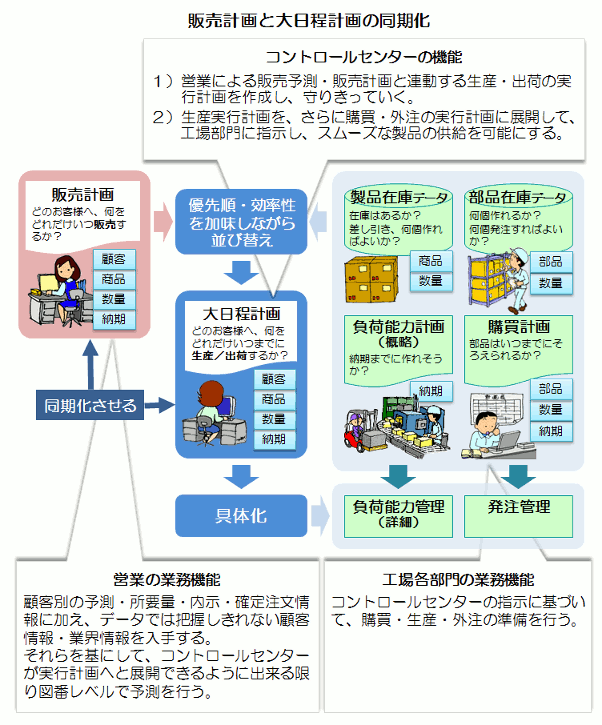

コントロールセンターは営業と工場との間にあって、販生協働をサポートします。 また、大日程計画の立案は、工場の生産管理部門の重要な業務の一つですが、 よりスムーズな生産実行計画に展開するためにコントロールセンターで作成し、 工場に指示を出します。 |
||||||||||||||||||
